本資料為大廈深基坑土方開挖與支撐施工方案,共50頁。
簡介:本工程所處場地類別IV類,抗震設防烈度為六度,框架抗震等級為四級,剪力墻抗震等級為三級。結構設計使用年限為50年。建筑結構的安全等級為二級。本工程基坑圍護形式:采用直徑700mm、750mm鉆孔灌注樁,支護樁樁長在(16.5~18.5米)之間,立柱樁(10~27米)之間;外側水泥攪拌樁,做為本工程的基坑圍護結構,出土口部位采用鉆孔灌注樁做地基加固措施,樁徑采用Φ600mm間距3075mm。
目錄:
第一章編制依據及編制說明
第二章工程概況
第三章施工準備工作

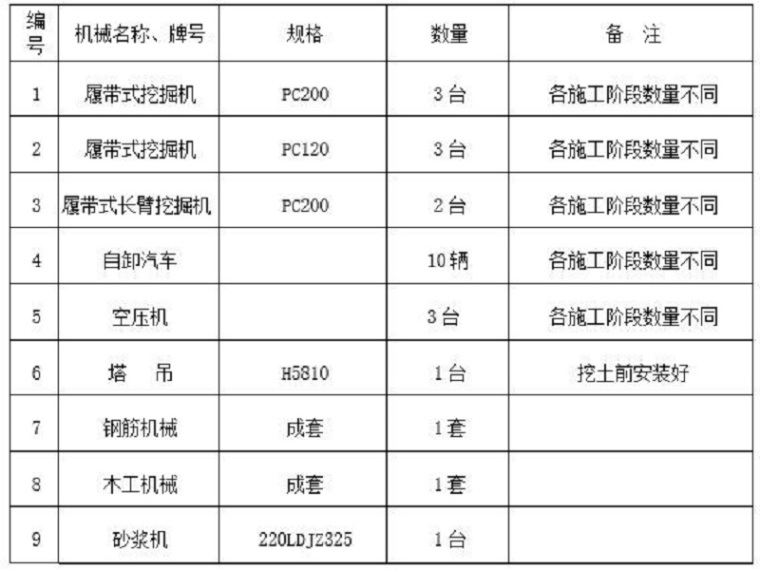

第四章地下室基坑施工部署
第五章基坑支撐施工
第六章挖土施工

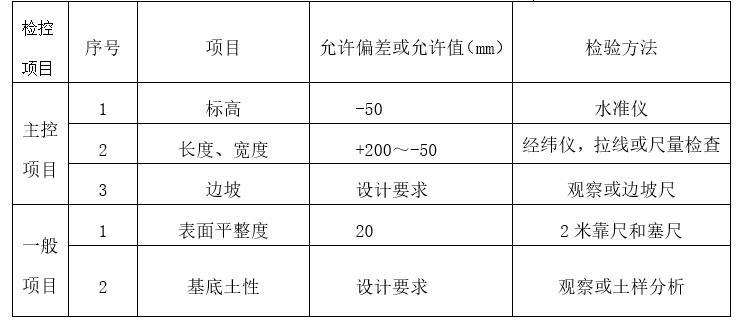

第七章質量保證措施
