本資料為高速項目路基圬工擋土墻專項施工方案,編制于2018年,共36頁。
工程概況:
路基工程中包含主線路堤圬工擋土墻長度為 279m,平塘互通立交圬工擋土墻長度為 33m,平塘服務區圬工擋土墻長度為 60m。路基處治采用換填碎石,基礎采用碎石+C15片石混凝土,圬工擋土墻墻身采用 C20 現澆砼砌筑,墻頂設置排水系統。
目錄:
1、編制依據及原則
2、工程概述
3、施工方案
4、施工進度計劃
5、資源配置
6、施工質量保證措施
相關圖片:

圬工擋土墻

重力式擋土墻施工工藝流程圖

主要工程量

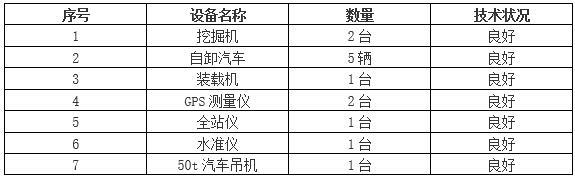

主要機械設備一覽表

模板制作允許偏差

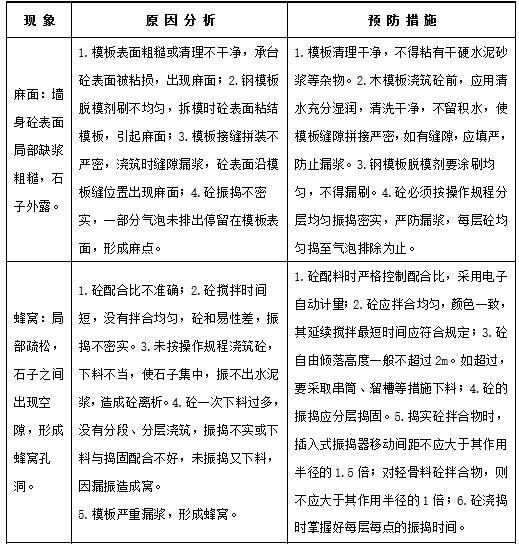

砼質量通病預防措施表
